現場實拍:河北某LNG氣化站從0到1建設全過程

發表時間:2026-03-03 17:38

去年秋天,張家口萬全鎮一家工廠找到我們:

“張工,我們廠要上LNG氣化站,3000方的規模。但我們對這個一竅不通,能不能你們?nèi)耍繌脑O(shè)計到施工到調試,我們只管驗收?!?/span>

“沒問題?!?/span>

三個月后,一座嶄新的LNG氣化站在寒風中拔地而起。

今天,我就用這個項目的全程實拍,帶你看看——一座LNG氣化站,是怎么從一片空地變成穩定供氣的現代化站場的。




項目檔案

項目名稱

張家口萬全鎮臨時LNG供氣站項目

項目地點

河北張家口萬全區

設計能力

3000Nm3/h

核心設備

300Nm3/h卸車增壓器 ×1、3000Nm3/h汽化撬 ×1、調壓計量撬 ×1

儲罐配置

LNG低溫運輸車(作為臨時儲罐)

用氣對象

工業園區

工期

75天(從進場到通氣)

承建單位

河北泰燃能源科技有限公司




第一階段:項目籌備(第1-10天)

1-3天:現場勘查與測量

項目啟動第一天,河北泰燃的技術團隊就開進了現場。

· 做什么?GPS測量儀定位,確定設備擺放位置

· 勘察地質條件,看地基承載力夠不夠

· 測量周邊建筑距離,核對防火間距(按GB50028標準)

確認水、電接入點位置發現問題:場地東北角離廠區道路太近,原規劃的儲罐位置離路只有15米,但3000方氣化站按國標要求離廠內主要道路至少10米。雖然夠,但考慮以后擴產,我們主動把儲罐往西挪了5米。

河北泰燃的原則:寧可多花點土建錢,也要給客戶留足安全余量。


4-7天:方案設計與圖紙出具

根據現場數據,設計團隊開始畫圖:

圖紙名稱

內容

依據標準

總平面布置圖

設備定位、道路走向、圍墻位置

GB50028、GB50489

工藝流程圖

LNG流向、閥門儀表位置

GB/T20368

設備基礎圖

儲罐基礎、撬塊基礎詳圖

地勘報告

電氣接線圖

電纜走向、控制柜接線

GB50058(防爆)

防雷接地圖

避雷針位置、接地網

GB50057

設計亮點:考慮到張家口冬季最低氣溫可達-25℃,我們在氣化器選型上特意配置了水浴式輔助加熱系統,確保極端天氣下也能穩定供氣。

7天:圖紙交付客戶確認,同時送審圖機構審查。


8-10天:設備采購與進場準備

· 圖紙審查的同時,采購團隊同步啟動:儲罐:從河北泰燃南宮工廠調運(自有工廠,保證交期)

· 氣化器:空溫式+水浴輔助,按北方標準定制

· 調壓計量撬:雙路配置,一用一備

閥門儀表:關鍵位置用進口品牌(Flowserve、Tartarini)10天:第一車設備從南宮發車,駛向張家口。




第二階段:土建施工(第11-35天)

11-15天:場地平整與放線

設備在路上,土建先進場。

· 施工內容:清除地表雜草、雜物

· 用壓路機夯實地面,壓實度≥95%

按照圖紙用白灰撒出設備基礎輪廓線河北泰燃的細節:我們在放線時,會用全站儀復核每個基礎的坐標,確保偏差不超過±5mm。別小看這幾毫米,基礎偏了,設備就位時就麻煩了。


16-25天:設備基礎澆筑

這是土建的核心環節。

· 儲罐基礎(第16-20天):挖基坑:深度1.5米,底部鋪20公分碎石墊層

· 綁鋼筋:雙層雙向φ16螺紋鋼,間距200mm

· 支模板:保證幾何尺寸準確

· 澆筑混凝土:C30商品混凝土,連續澆筑

· 養護:覆蓋塑料薄膜,每天灑水,養護7天撬塊基礎(第21-25天):相對簡單,但要求平整度

預埋地腳螺栓:用定位板固定,確保螺栓間距誤差≤2mm河北泰燃的標準:基礎澆筑完成后,我們會做回彈儀檢測,確認混凝土強度達到設計要求(通常C30要≥30MPa),才允許下一步施工。

 26-30天:圍墻與消防通道

· 圍墻施工:高度:2.2米(防攀爬)

· 材質:磚混結構,內外抹灰

· 基礎:埋深0.5米,防止凍脹消防通道:寬度:4米(滿足消防車通行)

· 路面:20公分厚C25混凝土

轉彎半徑:≥9米(消防車轉彎要求)河北泰燃的細心:消防通道盡頭設了12m×12m回車場,即使大消防車開進來,也能調頭出去。


31-35天:防雷接地與預埋管線

· 防雷接地:沿圍墻一周埋設鍍鋅扁鋼(40×4mm)

· 每隔5米打入一根2.5米長的鍍鋅角鋼作為接地極

· 所有設備基礎預埋接地扁鋼,引出地面?zhèn)溆?/span>

· 完工后測試接地電阻:要求≤4Ω,實測1.8Ω預埋管線:電纜穿線管:鍍鋅鋼管,埋深0.8米

· 儀表信號線管:不銹鋼管,單獨穿線

給水管:PE管,埋深1.2米(防凍)35天:土建全部完成,等待設備進場。




第三階段:設備安裝(第36-55天)

36-40天:設備進場與驗收

· 36天清晨:三輛平板車駛?cè)氍F(xiàn)場。1號車:LNG儲罐(臨時用低溫運輸車替代)

· 2號車:氣化撬+調壓計量撬

· 3號車:閥門、管道、儀表等散件開箱驗收:對照發貨單,清點數量

· 檢查設備外觀有無磕碰

· 核對銘牌參數與圖紙是否一致

拍照存檔河北泰燃的流程:每件設備進場都有進場記錄單,三方簽字(我方、客戶方、監理方),做到有據可查。

41-45天:設備吊裝就位

· 吊裝準備:檢查吊車:80噸汽車吊,證件齊全

· 勘查吊裝路線:避開上方管線

· 試吊:離地20cm,檢查平衡儲罐就位(第41天):掛鉤、起吊、平移、落座

· 4個地腳螺栓精準插入基礎預留孔

· 落座后測量垂直度:偏差≤3mm撬塊就位(第42-43天):氣化撬、調壓計量撬分別吊裝

· 用墊鐵調整水平,精度≤2mm

擰緊地腳螺栓,二次灌漿固定河北泰燃的經驗:吊裝不是“放上去就行”,落座后要用水平儀復核,否則后面接管時會發現對不上。

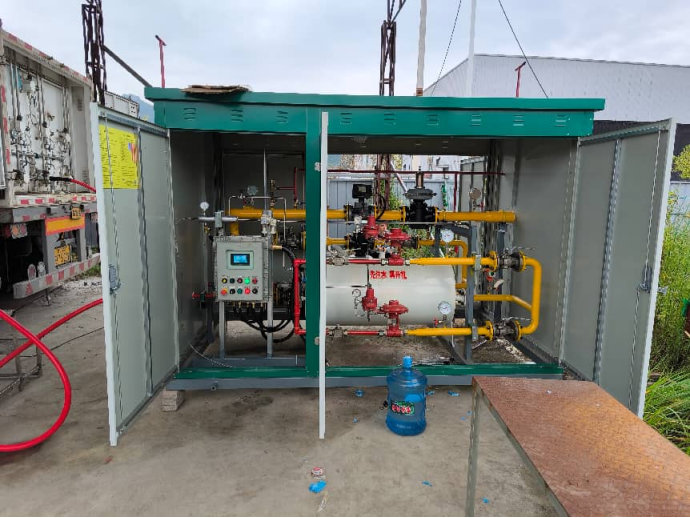

20260302

46-50天:管道連接

這是技術含量最高的環節。

· 準備工作:管材進場:低溫管道用316L不銹鋼,中壓管道用20#碳鋼

· 焊工持證:所有焊工都有壓力管道焊工證

· 焊接工藝評定:提前做試件,確認參數焊接過程:氬弧焊打底+電弧焊蓋面

· 每道焊縫都有焊工鋼印(誰焊的一目了然)

· 焊完后外觀檢查:無裂紋、無咬邊、無氣孔探傷檢測:按GB50236標準,關鍵焊縫100%探傷

· 射線探傷(RT):拍片看內部有無缺陷

超聲波探傷(UT):輔助檢測結果136道焊縫,一次合格率98.5%,3道有瑕疵的當場返修,復檢全部合格。

51-55天:電氣儀表安裝

· 電纜敷設:動力電纜:YJV22鎧裝電纜,埋地敷設

· 控制電纜:屏蔽雙絞線,單獨穿管

· 標識:每根電纜兩端掛標牌,標明去向儀表安裝:壓力變送器:安裝在取壓口,加裝根部閥

· 溫度變送器:插入深度≥150mm

· 液位計:雷達式,調試量程

· 泄漏報警探頭:安裝在儲罐周圍、調壓區控制柜接線:柜內布局:走線整齊,綁扎固定

· 接線端子:每個點都有編號,與圖紙對應

接地:柜體單獨接地,與主接地網連接55天:所有設備安裝完畢,現場打掃干凈。




第四階段:調試運行(第56-70天)

56-60天:系統吹掃與氣密性試驗

設備裝好了,但管道里可能有焊渣、灰塵,不能直接通氣。

· 吹掃:用干燥氮?dú)?,壓?/span>0.6MPa

· 分段吹掃:先從儲罐到氣化器,再從氣化器到調壓撬

· 吹掃目標:出口貼白紙,紙上無雜質氣密性試驗:充氮?dú)庵猎O(shè)計壓力的1.1倍(約1.76MPa)

· 保壓24小時

· 用肥皂水刷所有接頭、法蘭,看有沒有氣泡

記錄壓力變化:壓降≤1%為合格結果24小時壓降0.3%,所有接頭無一泄漏。

61-65天:閥門調試與聯鎖測試

· 閥門調試:調壓閥:設定出口壓力0.4MPa,觀察穩壓精度(實測±1.2%)

· 切斷閥:設定超壓值0.44MPa,人為升壓看是否動作(0.43MPa動作,合格)

· 安全閥:送專業機構校驗,整定壓力0.5MPa聯鎖測試:超壓切斷:人為升壓到0.44MPa,看切斷閥是否關閉(是,且控制柜報警)

· 泄漏報警:用標準氣體測試探頭,看報警信號是否傳到控制室(3秒內到位)

緊急停車:按下急停按鈕,看所有閥門是否關閉(是,且不能自動復位)河北泰燃的標準:聯鎖測試要做三次,確保每次都能可靠動作。

66-70天:預冷與LNG進液

這是最關鍵的環節。

預冷目的:儲罐和管道溫度要從常溫降到-162℃,直接進液會產生巨大熱應力,必須緩慢降溫。

· 預冷過程:用液氮(-196℃)預冷,比LNG還冷,更安全

· 從儲罐頂部緩慢噴入,降溫速度控制在≤5℃/小時

· 監測:每半小時記錄一次溫度、壓力

· 用時:48小時,從20℃降到-150℃LNG進液:第68天下午3點,槽車進場

· 連接卸車軟管,檢查泄漏

· 緩慢開啟閥門,開始卸液

第一車:20方LNG,用時2小時見證時刻:當儲罐液位計顯示第一條刻度時,現場所有人都松了一口氣——成功了。




第五階段:交付運營(第71-75天)

71-73天:試運行與參數優化

· 試運行方案:第一天:30%負荷(900方/小時),運行8小時

· 第二天:60%負荷(1800方/小時),運行12小時

· 第三天:100%負荷(3000方/小時),運行24小時參數優化:調壓閥PID參數微調,讓壓力更穩(從±1.2%優化到±0.8%)

· 水浴加熱溫度設定從5℃調到8℃,留點余量

報警閾值根據實測數據微調,減少誤報結果:滿負荷運行24小時,出口壓力波動≤1%,所有設備運行正常。

74天:操作培訓

設備好,還得人會管。

培訓內容

模塊

內容

時長

理論課

LNG特性、設備原理、安全知識

4小時

實操課

開關閥門、看液位、查泄漏

4小時

故障處理

常見問題怎么辦(結冰、壓力波動、報警)

2小時

應急演練

泄漏處置、火災撲救

2小時

培訓對象:廠區3名操作工、1名設備管理員

考核方式:每人獨立操作一遍,合格為止

結果4人全部通過,拿到了河北泰燃頒發的操作上崗證(企業內部認證)。

75天:竣工驗收

· 驗收單位:建設單位:河北泰燃能源科技

· 業主單位:工廠方

· 監理單位:第三方監理公司

· 特檢院:當?shù)靥胤N設備檢測院驗收內容:資料審查:施工記錄、探傷報告、閥門校驗報告、調試報告

· 現場檢查:設備安裝、安全距離、消防設施、標識標牌

功能測試:再抽檢幾個聯鎖,確認動作正常驗收結論合格,同意交付使用

簽字的那一刻,業主方負責人握著我的手說:

“張工,從一片荒地到一座站,75天。你們河北泰燃,靠譜?!?/span>




項目亮點回顧

亮點1:全過程總包

· 從設計、采購、土建、安裝、調試到培訓,河北泰燃一攬子負責。業主只需要:提供場地

· 配合辦手續

最后驗收其他什么都不用管。

亮點2:北方適應性設計

· 張家口冬季-25℃,我們在設計中特別考慮了:水浴式輔助加熱(保證氣化溫度)

· 伴熱帶保溫(防止管道凍堵)

· 設備基礎埋深1.5米(防凍脹)亮點3:質量可追溯每道焊縫有焊工鋼印

· 每批材料有質量證明書

每項測試有記錄表出了問題,能追溯到人、追溯到批次。

· 亮點4:安全冗余調壓撬雙路配置(一用一備)

· 切斷閥雙重保護(超壓+人工)

泄漏報警全覆蓋(低溫+可燃)



客戶反饋

項目投運3個月后,我們回訪:

問:用著怎么樣?

“穩得很。最冷那幾天,-28℃,設備一點問題沒有。手機上看壓力、液位,一目了然。再也不用天天跑現場了?!?/span>

問:當初為什么選河北泰燃?

“也問了幾家。有的報價低,但一看配置,好多東西沒有。你們報價不是最低的,但每一項都寫清楚,錢花在哪兒一目了然。事實證明,選對了。”

問:有沒有什么建議?

“真要說建議,就是你們那個操作培訓太好了。我們那三個工人,現在基本問題都能自己處理,省心。




寫在最后:這就是河北泰燃的“交鑰匙”

75天,從一片荒地到一座現代化LNG氣化站。

· 這不是奇跡,是河北泰燃15年行業經驗的積累:我們有自己的設計團隊,懂規范、懂現場

· 我們有自己的施工隊伍,焊工持證、技術過硬

· 我們有自己的調試專家,讓設備在最佳狀態交付

我們有自己的培訓體系,讓客戶真正會操作如果你也正在規劃LNG氣化站項目,不妨聯系河北泰燃。

· 我們可以:幫你免費勘察現場,告訴你“能不能建”

· 給你詳細報價清單,告訴你“錢花在哪兒”

· 帶你看類似案例,告訴你“做成什么樣”

最后,交鑰匙給你,告訴你“只管用”本文由河北泰燃能源科技工程部撰寫,基于張家口萬全鎮LNG氣化站項目真實記錄。歡迎同行交流,歡迎客戶咨詢。
